ㅁMicrosoft Windows, Office KMS 인증 오류 0xC003F038(현재 수 부족) 해결 방법 안내



KMS 서버를 통하여 Windows, Office의 인증을 받는 경우 현재 수 부족으로 인증이 안되는 경우가 있습니다.

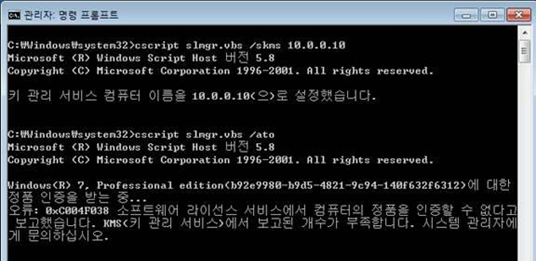

이때 나오는 오류 코드는 0xC004F038입니다.

KMS 인증 요청을 하였을 때 Windows OS, Office 현재 수 부족으로 인증이 안되는 경우 해결 방법에 대해 알아보도록 하겠습니다.



1. 현재 수 부족 증상이 발생하는 원인

기업 또는 기관에서는 PC를 배포 시에 표준 이미지를 제작하여 배포를 진행 합니다.

표준 이미지는 Windows 10 + Office + 필수 프로그램 등을 설치하여 배포를 진행하는 이미지 입니다.

표준 이미지 제작 시에 제품 이미지에 "sysprep"을 적용하여 제작 하면 현재 수 부족 증상이 발생하지 않습니다.

보통 표준 이미지로 설치 된 디스크를 복제하거나 고스트 이미지를 생성하여 현재 상태 그대로 복제하여 배포 설치를 합니다.

그렇게 되면 PC의 고유ID인 CMID(Client Machine ID) 값이 동일하게 되어 KMS 서버에서는 동일한 PC가 인증 요청이라고 인식하게 됩니다.

해서 인증 요청시에 현재 수 부족 증상이 발생하게 됩니다.





2. 현재 수 부족 해결 방법(CMID 변경 방법

Windows OS, Office CMID 변경 방법



  • Windows OS

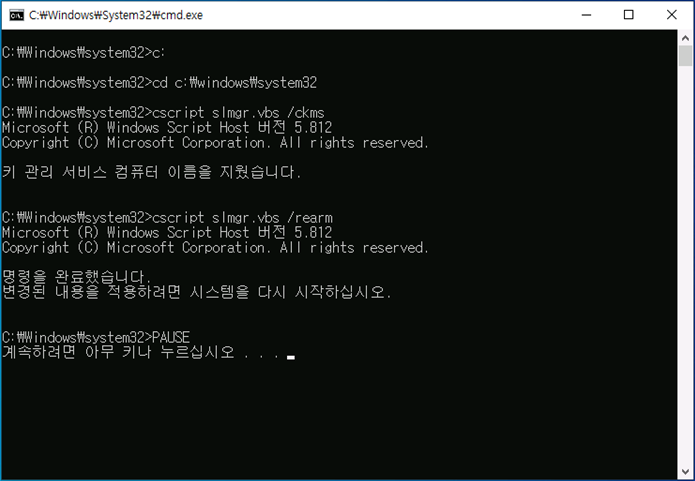

아래 배치파일을 "관리자 권한으로 실행" 합니다.

실행 후 아무키나 누르면 재 부팅 됩니다.

재 부팅 후에 KMS 인증을 진행 합니다.



KMS_Office_Rearm.bat
0.00MB



c:



cd c:\windows\system32



cscript slmgr.vbs /ckms



cscript slmgr.vbs /rearm



PAUSE



shutdown -r -t 0



  • Microsoft Office 2021/2019/2016

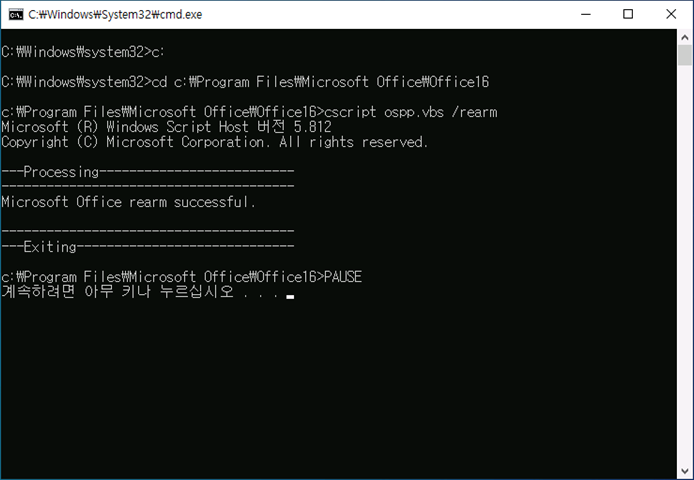

아래 배치파일을 "관리자 권한으로 실행" 합니다.

아무키나 누르면 창이 닫힙니다.

이 후 KMS 인증을 진행합니다.

KMS_OS_Rearm.bat
0.00MB

c:



cd c:\Program Files\Microsoft Office\Office16



cscript ospp.vbs /rearm



PAUSE



3. KMS 서버 활성화를 위한 현재 수

KMS 서버 활성화를 위한 현재 수는 아래와 같습니다.



Windows Client OS 최소 25개 이상 (25~50까지 표시)

Microsoft Office 최소 5개 이상 (5~10까지 표시)



4. CMID 확인 방법



Windows OS

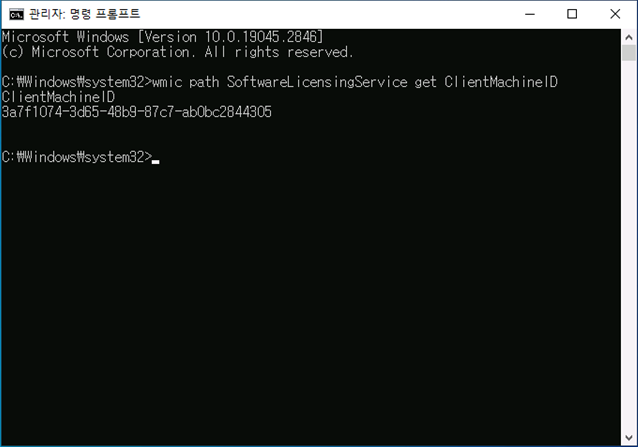

wmic path SoftwareLicensingService get ClientMachineID



Microsoft Office 2021/2019/2016

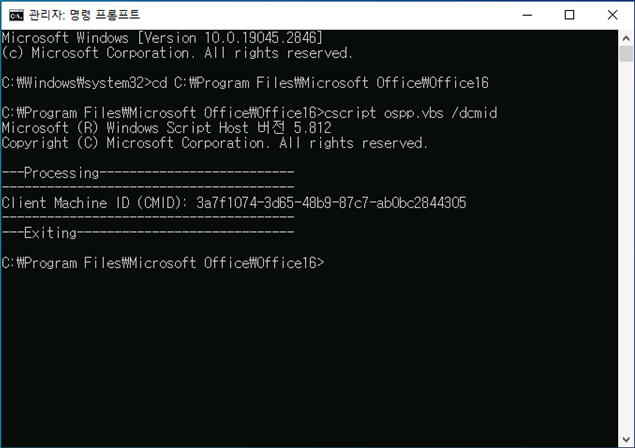

cd C:\Program Files\Microsoft Office\Office16



cscript ospp.vbs /dcmid



감사합니다.
